Уход за бетоном
После укладки бетонной смеси в опалубку необходимо обеспечить ей оптимальные условия твердения. Мероприятия зависят от времени года и климатических условий
При отрицательных температурах важно сохранить раствор от замерзания. В остальных случаях нужно обеспечить ему влажностный режим и предотвратить механическое воздействие
Чтобы избежать потери воды конструкцию накрывают паронепроницаемыми материалами, пергамином, полиэтиленовой пленкой. Полотна укладывают внахлест, края должны опускаться на вертикальную поверхность. Такая процедура снижает потерю влаги на 60%. Когда бетон находится под действием солнечных лучей и высокой температуры укрытия недостаточно. В течение 7 дней его увлажняют.
Другой способ предотвратить испарение – засыпка влагоемкими материалами. Это может быть песок или опилки. Вариант подходит для поверхностей, к которым не предъявляются высокие требования по качеству. Слой песка или опилок должен быть 30-60 мм. Их периодически (при признаках высыхания) поливают. Можно воспользоваться мешками или брезентом, которые тоже нужно увлажнять.
Уход начинается после набора монолитом минимальной прочности, это защитит поверхность от повреждений. В зависимости от температуры период составляет 2-12 часов после укладки в опалубку. Поверхность к этому времени становится матовой, а при легком нажатии ладонью, не должен оставаться след. При сильном ветре и жаре бетон накрывают как можно раньше.
Следить за сохранением влаги нужно до набора искусственным камнем прочности 50-70%. Примерный срок определяют по таблице:
В большинстве случаев в этот период происходит распалубка монолита. Для фундаментов и других горизонтальных конструкций рекомендуемый набор прочности составляет 50%, для несущих конструкций до 6 м – 70%, более 6 м – 80%. Соблюдая правила ухода за бетоном можно добиться оптимальных показателей прочности.
Когда можно нагружать бетон после заливки
Чем грозит несвоевременное снятие опалубки
Сколько же должен стоять фундамент после заливки? На этот вопрос однозначного ответа не существует. Средний промежуток времени определяется 28 сутками, но в некоторых случаях бывает достаточно и 15-20 дней. В сложных условиях сроки нужно продлевать. Профессионалы уверяют, что фундамент дома до его загрузки должен выстояться не менее месяца.
Сколько времени должен отстаиваться фундамент
Указанные в нормативах сроки, предусмотренные для того, чтобы бетонная конструкция могла выстояться, не всегда соответствуют реальному времени. На них влияют посторонние факторы, такие как:
При определении сроков следует принимать наиболее худшие условия для площадки. Запас, в этом случае, сыграет положительную роль.
От чего зависит набор прочности?
Факторы, которые управляют набором прочностных свойств камня, включают: сколько времени прошло после заливки, температурно-влажностный режим выдерживания, качество (активность) и марку цемента, соотношение воды и цемента в растворе, пропорции компонентов в смеси, способ уплотнения, технологию перемешивания, способ и скорость укладки, качество и регулярность увлажнения, наличие пластификаторов (добавок-ускорителей твердения) в смеси зимой и пр. Поднятие марки бетона зависит от увеличения доли и более высокой марки цемента в смеси, пропорций компонентов. Марка прямо влияет на набор прочности бетона. Для низких марок критическая прочность имеет большее значение. Таблица 2 отражает данную закономерность.
Таблица 2
Поэтому прочностью фундамента из бетона высокой марки определяется надежность, долговечность конструкции здания. Камень в холодную погоду приобретает прочность благодаря собственному тепловыделению, но для нормализации графика формирования камня целесообразно применять соответствующие добавки, ускоряющие твердение и снижающие температуру остановки гидратации. С ними смесь набирает марочную прочность уже через 14 суток. Удачным решением также станет изменение составляющих в бетоне. К примеру, глиноземистый цемент набирает прочностные показатели даже в морозы, так как выделяет примерно в 7 раз больше собственного тепла по сравнению портландцементом.
В наборе этого свойства существенную роль играют форма и фракция зерен натуральных наполнителей. Их неправильная форма и повышенная шероховатость обеспечивают лучшие условия сцепления и качество бетона. Известно, что увеличение доли воды в бетонной смеси способно привести к расслоению массы материала. Следствием этого также становится то, что при относительном увеличении доли воды в растворе на 60% от оптимального значения (в/ц = 0,4) происходит недобор прочности на 50% от марочной. Однако при соотношении вода/цемент 1/4 период отвердения (упрочнения) сокращается в два раза.
Чтобы ускорить процесс и минимизировать выдержку бетона, целесообразно применять пескобетоны с низким соотношением вода/цемент. Неуплотненный бетонный раствор имеет шансы вызреть только до 50% от нормативной прочности даже при оптимальном соотношении вода/цемент. Вместе с тем ручное уплотнение способно повысить его прочность на 30 – 40%, а вибротрамбовка повышает прочность до нормативных 95 – 100%.
Сколько времени необходимо под строительство ленточного основания под дом
Почему нужно рассчитывать время высыхания бетона при строительстве фундаментных опор жилого дома? Все просто – если работы были начаты в конце лета, этот процесс (набор прочности опорной ленты) может сместиться к середине осени, что повлияет на скорость высыхания конструкции в опалубке.
Обычно смесь в опалубке подсыхает в летнее время за 28 дней, набирая требуемую прочность при средней t 20 С, влажности в пределах 68%. С понижением температуры в осенний период, время высыхания бетона в фундаментном поясе дома, увеличивается от 1,5 до 2 месяцев.
Поэтому для зимних работ с бетоном разработаны специальные рецептуры приготовления составов для заливки строительных конструкций. В сильные холода может потребоваться устройство специальной опалубки (теплой), иначе раствор не только не начнет набирать необходимую прочность, но даже не схватится.
Процесс высыхания смеси в опалубке
Начальная стадия высыхания бетона — схватывание
При заполнении опалубки фундамента для дома составом из бетона (возьмем для примера ленточный пояс), различают две стадии твердения:
Схватывание – бетонная смесь быстро теряет подвижность и пластичность, именно поэтому при заливке конструкций дома рекомендуется выполнять все работы по укладке очень быстро, не допуская образования в опалубке подсохших слоев, чтобы избежать образования внутри конструкции «мостиков холода».
Транспортировка бетона к месту укладки проводится при постоянном перемешивании смеси. Все технологические операции по укладке смеси в опалубку (выравнивание поверхности, уплотнение), следует выполнять без простоев и случайных перерывов. «Мостики холода», появляющиеся при подсыхании слоев уложенной смеси, могут повлиять на прочность и долговечность опоры дома.
Правильно приготовленная бетонная смесь высыхает в стандартные сроки
Но время застывания бетона в фундаменте зависит не только от погодных условий. Большое влияние на время отвердения смеси имеет качество цементного вяжущего, из которого замешан раствор
Немаловажное значение имеет отношение воды к цементу при замешивании раствора
Очень важно соблюдать рекомендуемые пропорции, если бетонная смесь для заливки фундамента дома готовится непосредственно на строительной площадке своими руками. Стоит заметить, что время высыхания фундаментов из монолита зависит от состава почвы на участке застройки, ведь твердение смеси при бетонировании – химический процесс, который протекает в зависимости от совокупности составляющих. Стоит заметить, что время высыхания фундаментов из монолита зависит от состава почвы на участке застройки, ведь твердение смеси при бетонировании – химический процесс, который протекает в зависимости от совокупности составляющих
Стоит заметить, что время высыхания фундаментов из монолита зависит от состава почвы на участке застройки, ведь твердение смеси при бетонировании – химический процесс, который протекает в зависимости от совокупности составляющих.
Как правильно рассчитать время застывания состава
Стоится ли монолитный ленточный фундамент под дом или баню, бетонная смесь в среднем достигает полного отвердения за 28 дней, но набор прочности на этом не прекращается
Еще долгое время фундаментное основание будет продолжать набирать прочность, поэтому очень важно соблюдать технологию укладки бетонной смеси в опалубку и ухода за ней
Процесс высыхания бетона требуется тщательно контролировать, принимая все меры к тому, чтобы не нарушить его раньше времени. За уложенной в опалубку смесью нужно тщательно ухаживать – увлажнять поверхность конструкции, и оберегать поверхность фундамента от солнечных лучей.
Посмотрите видео с комментарием эксперта о том, как правильно ухаживать за залитым основанием.

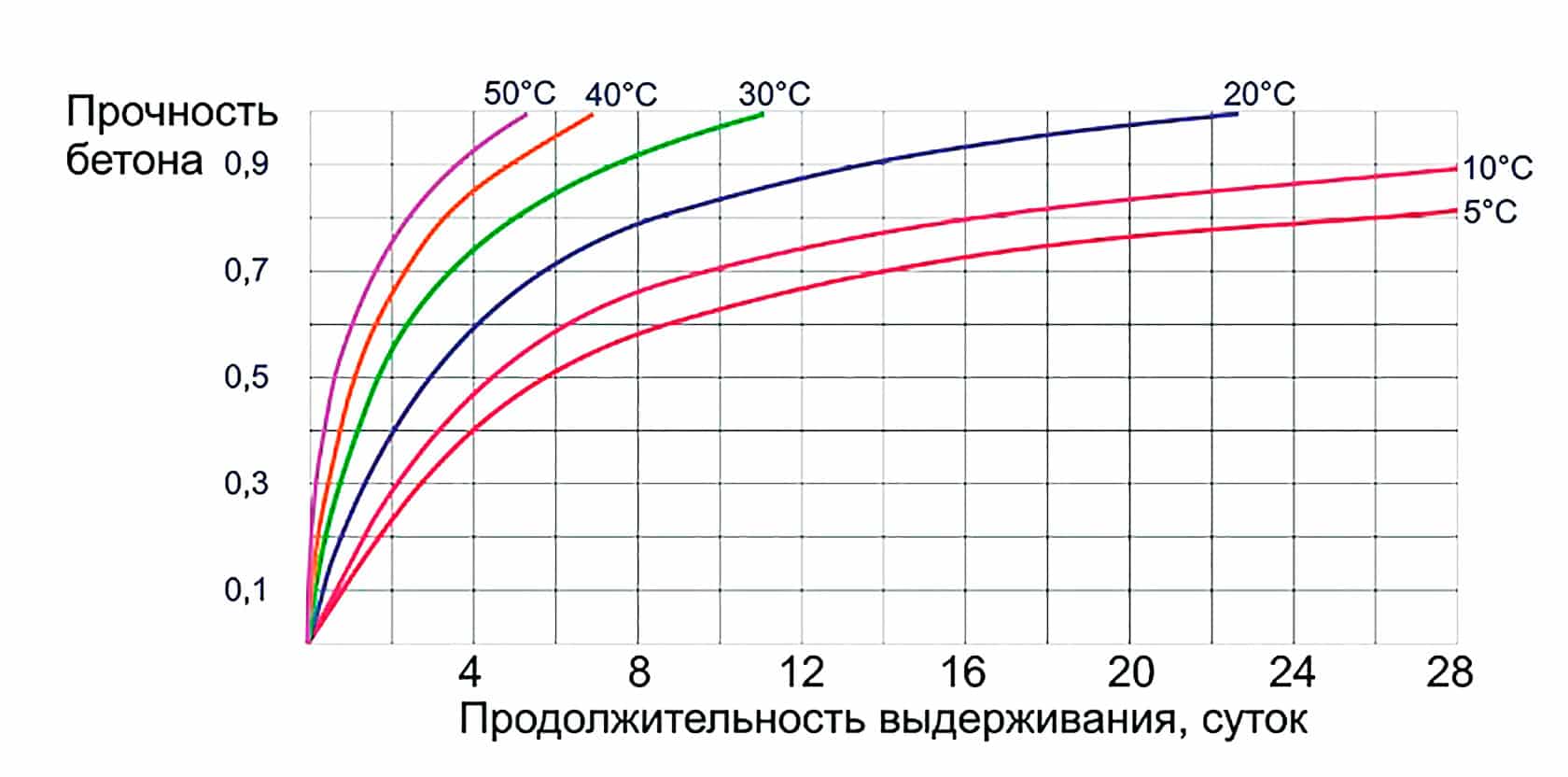

От чего зависит набор прочности бетона
Таблица набора прочности бетона составляется на основе определенных условий окружающей среды, в которых находится бетон. Для сравнения нескольких марок берутся одинаковые условия, чтобы видна была точная разница во всех вариантах, без погрешностей на внешние условия. Рассмотрим подробнее, какие именно факторы влияют на процесс набора прочности бетона.
Температура
Чем ниже температура окружающей среды, тем медленнее происходит процесс твердения бетона. Если ее значение опустится ниже нуля, то прочность перестанет набираться из-за того, что вода внутри смеси замерзнет — гидратация на морозе полностью останавливается. И, напротив, при повышении температуры воздуха набор прочности восстанавливается: схватывание и твердение бетона также ускоряются.
Совет профессионала Добавки для твердения бетона и разнообразные модификаторы могут помочь снизить минимальную температуру для начала набора прочности. Поэтому на рынке можно встретить специальные быстротвердеющие марки, использование которых разрешено при низких температурах.В зимнее время может потребоваться дополнительный подогрев бетона для работы. Это можно сделать с помощью специального оборудования, но после заливки из бетономешалки с подогревом состав все равно будет долго набирать прочность.

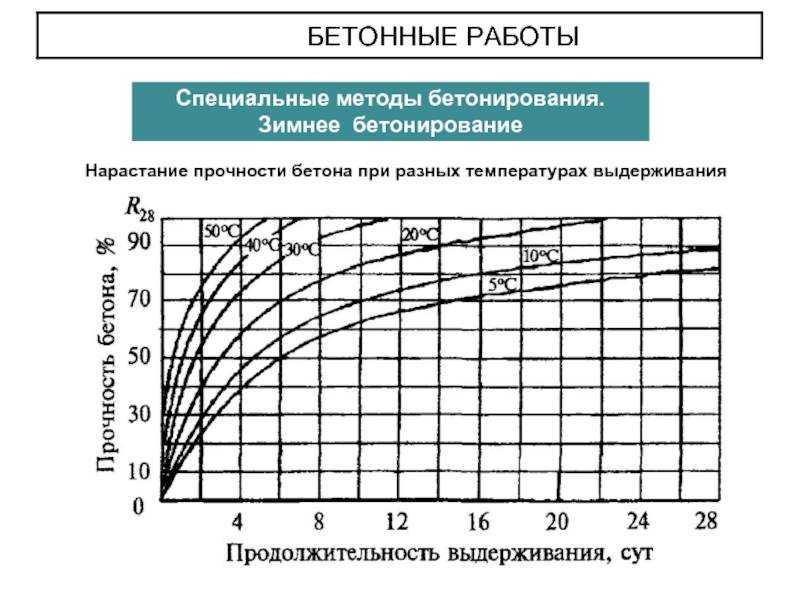

График набора прочности бетона обеспечивает более полное представление о том, какое влияние температура оказывает на набор прочности.
График твердения бетона: зависимость набора прочности от времени и температуры. Благодаря графику можно узнать, например, что при снижении температуры до 10 °C марочное значение не будет достигнуто за две недели, а растянется на значительно более длительный срок.
Если же значение температуры доходит до 40 °C, то окончательный набор прочности достигается уже за одну неделю вместо трех и более. Именно по этой причине большинство фундаментов рекомендуется заливать в летнее время.
Добавлением новых компонентов можно заметно сместить максимальные и минимальные показатели. О них — немного ниже.
Время
График твердения бетона всегда включает в себя время, так как именно этот параметр наиболее интересен для строителей. Влияние времени на набор прочности всегда оказывается положительным. Чем более длительный период прошел, тем выше прочность материала. На первых порах она набирается максимально быстро, пока происходит твердение, а затем темпы упрочнения снижаются. Это хорошо видно по вышеуказанному графику.
Набор прочности бетона по суткам может меняться в зависимости от других факторов. В отличие от влияния температуры на набор прочности бетона, время никогда не останавливает данный процесс, если не изменялись другие факторы. Это связано с тем, что данный параметр является постоянным.
Влажность (гидратация)
Слишком низкая влажность снижает естественное твердение бетона. Если влага полностью отсутствует, то гидратация материала оказывается невозможной и процесс отвердевания останавливается.
Для того чтобы бетон быстрее отвердел и набрал необходимую прочность для дальнейшей работы, необходимо качественное и своевременное увлажнение. С повышением влажности возрастает и скорость набора прочности. Если влажность и температура становятся максимально высокими, то прочность нарастает с очень большой скоростью. Ячеистый бетон автоклавного твердения изготавливается как раз по данному принципу: высокое давление, влажность и температура, которая достигает, в среднем, 80 °C, — идеальный вариант для быстрого созревания таких блоков.
Если нагревание, которое ускорят процесс, будет происходить с низким уровнем влажности, то это приведет к быстрому высыханию раствора, но скорость набора прочности станет значительно ниже. Чтобы избежать таких проблем, необходимо использовать дополнительное увлажнение.
Время затвердевания бетона
Набор прочности бетона -Время затвердевания бетона на 100%. По ГОСТу оно составляет 28 суток с момента заливки бетонной смеси. Но при оптимальной температуре, уже в первую неделю смесь застывает более интенсивно и набирает около 75% прочности. После 28 дней процесс набора прочности не останавливается, и свойство материала может измениться спустя 200-300 суток даже в два раза. Так, например, бетон М200-М250 через несколько лет может набрать прочность, соответствующую бетону М300- М350.
Бетон — надежный строительный материал и имеет широкий спектр применения, как в индивидуальном, так и в промышленном строительстве. В зависимости от пропорций и качества его состава меняется прочность конечного материала. Именно от этого параметра зависит назначение марки и класса бетона. Чем выше обозначение, тем выше прочность.
Как увеличить скорость застывания бетонной смеси
Чтобы набор прочности происходил быстрее, в процессе приготовления в смесь добавляют специальные химические элементы. Под воздействием химических добавок, необходимые свойства приобретаются за 14 суток. Дозы средства рассчитываются исходя из количества цемента в составе бетона. В зимнее время заливки, так же применяют противоморозные добавки, чтобы поддержать плюсовую температуру бетона на период схватывания. В течение нескольких недель залитая бетонная смесь отвердевает под наблюдением инженеров, которые контролируют каждый этап.
Залитый состав отвердевает и набирает прочность несколько недель. При прочих равных, чем выше марка бетона, тем меньше времени нужно для его затвердевания. Процесс проходит под наблюдением инженеров, поскольку каждый этап набора прочности требует постоянного контроля специалистов.
Этапы застывания бетона
- Этап застывания. Время начального схватывания бетонной массы сразу после заливки. Для максимального сохранения свойств материала, готовый раствор подвозят в бетоносмесителе либо подготавливают смесь на месте. На данном этапе осматривается опалубка на предмет протечек и деформаций. Среднее время первичного застывания 1 час, с учетом теплого времени года (выше 20 градусов), в более низкие температуры время варьируется от 6 до 20 часов;
- Основной этап твердения. Время, когда материал набирает до 70% прочности, составляет от 7 до 14 дней и зависит от марки бетона. Именно на этом этапе рекомендуется снимать опалубку конструкции;
- Контрольный этап. Официально принятый период по стандарту ГОСТ (18105-86) составляет 28 дней. Именно столько нужно времени, чтобы полностью прошел процесс гидратации, когда выходит влага из бетонной смеси. На данном этапе специалисты сопоставляют полученные данные с нормами в специальной документации.
До окончания всех стадий застывания бетонной смеси, строго избегается любое механическое воздействие на конструкции, а так же тщательно контролируется температурный режим.
В готовой бетонной смеси, как вовремя, так и после укладки происходят сложные и долгие химические процессы, которые необходимо учитывать при строительном расчете. Чем лучше условия превращения раствора в крепкий бетонный материал, тем качественнее и надежнее будет результат.
Набор прочности бетона
Самым важным показателем качества бетонов является прочность материала. Согласно требованиям ГОСТ в условиях сжатия она может варьировать в диапазоне М50-800. Наибольшей популярностью пользуются марки цемента М100-500.

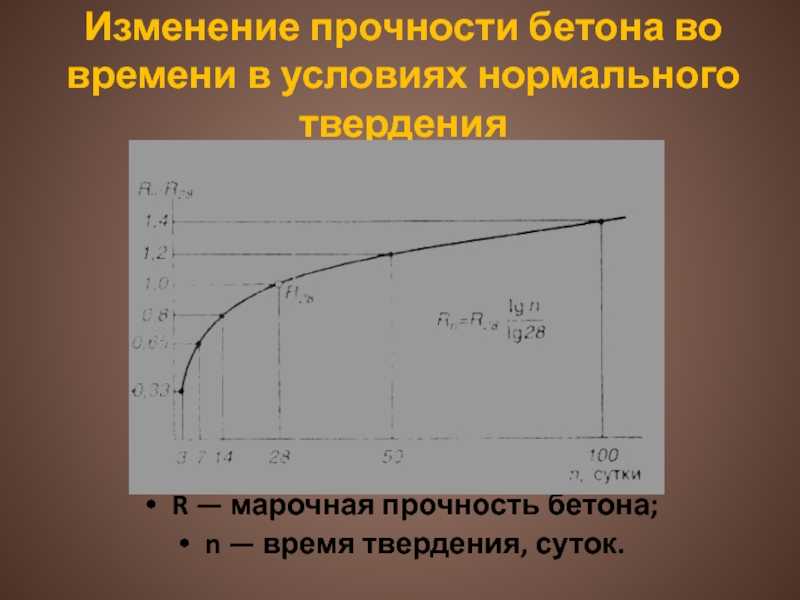

График набора прочности бетона
Временной интервал, на протяжении которого происходит обретение раствором необходимых эксплуатационных свойств, называется периодом выдерживания бетона, после которого можно наносить защитный слой бетона. График набора прочности отражает время, которое требуется бетону для достижения максимального значения прочности.
В нормальных условиях состав «созревает» за 28 дней. На протяжении первых 5-ти дней происходит интенсивное твердение бетона. Спустя 7 дней после заливки достигаются 70% прочности выбранной марки. Однако дальнейшие строительные работы специалисты советуют начинать лишь при достижении 100% — не ранее, чем через 28 дней после заливки.
Время набора прочности бетона для каждого отдельного случая может несколько отличаться. Для точного определения срока твердения состава проводят контрольные испытания образцов материала.
В теплое время года в монолитном домостроении для оптимизации процесса выдерживания состава и обретения им оптимальных механических и физические свойства достаточно следующих операций:
- Выдерживание в опалубке бетона.
- Дозревание состава после удаления опалубки.
Если мероприятия проводятся в холодное время года, для достижения должной марочной прочности следует обеспечить дополнительное обогревание бетона и его гидроизоляцию. Связано это с тем, что при снижении температуры происходит замедление процесса полимеризации.
Чтобы ускорить набор прочности и минимизировать время выдержки бетона рекомендуется использовать пескобетоны с низким водоцементным соотношением. При соотношении вода и цемент 1/4 сроки, приведенные в таблице, сокращаются в 2 раза. Для достижения такого результата в состав добавляются пластификаторы. Также сократить срок созревания состава можно, искусственно увеличив температуру.
Контроль за набором прочности бетона
На протяжении первых 5-7 дней следует проводить мероприятия по обеспечению условий для выдержки бетона (увлажнение, электрообогрев, укрывание теплоизолирующими и влагозащитными материалами, обогрев тепловыми пушками)
Далее следует уделить особое внимание увлажнению поверхности. При этом через неделю после окончания заливки (при условии, что температура воздуха составляет 25-30°С) конструкцию можно нагружать
Классификация бетонов
- тяжелые составы на традиционных плотных заполнителях и цементах (М50-М800);
- легкие составы с пористыми заполнителями (к ним относят бетоны М50-М450);
- ячеистые составы, относящиеся к разряду легких и особо легких смесей (М50-М150).
Установить проектную марку бетона необходимо на этапе создания проектной документации на возведение объекта. Эта характеристику получают на основании сопротивления осевому сжатию в эталонных образцах-кубах. В строящейся конструкции главным является осевое растяжение, при этом марка цемента определяется по сопротивлению на осевое растяжение.

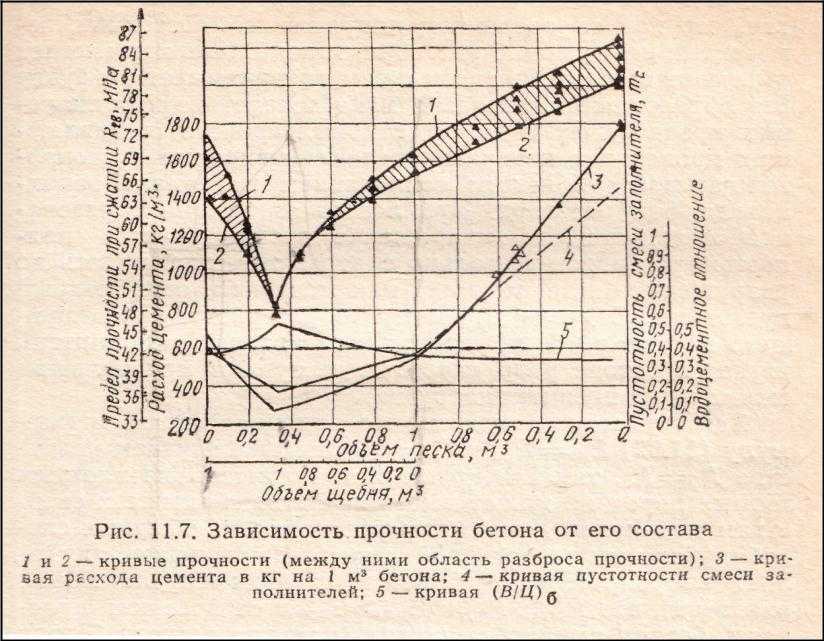

Набор прочности бетонного состава на растяжение растет с повышением марки по прочности на сжатие, однако в диапазоне высокопрочных материалов происходит замедление роста сопротивления растяжению.
В зависимости от области применения состава определяют марку бетона и класс его прочности. Наименее прочными по праву считают материалы с обозначениями М50, М75, М100. Их используют в строительстве наименее ответственных конструкций.
В возведении зданий и сооружений, требующих большей прочности, применяют бетон М300. Для стяжки лучшим вариантом является состав М200. Цементы, начиная с М500, относят к разряду наиболее крепких.
Разница в прочности марок бетона объясняется их составом, а точнее пропорциями песка, цемента и щебня. Максимальные показатели достигаются за счет применения большей доли цемента.
Для перевода марки бетона в класс используются следующую формулу:
В=/10,
где В – класс, М – марка.
Ниже приведена таблица соответствия марок и классов бетона:
Уход за бетоном
Уход за бетоном
После заливки фундамента бетоном начинается следующий этап – уход за бетоном, под которым понимается комплекс мероприятий по оптимизации условий гидратации бетона. С помощью грамотного ухода бетонный камень достигает заданную маркой прочность. И наоборот, ненадлежащий уход может привести к возникновению трещин, деформаций, снижению скорости набора прочности.
Зачем нужен уход за бетоном
Должный уход за бетоном направлен на достижение сразу нескольких целей:
- предохранение от перепадов температур;
- предохранение от преждевременного высыхания;
- предохранение от механического и химического повреждения;
- минимизация пластической усадки бетонной смеси;
- обеспечение прочности и долговечности.
Процесс ухода
В соответствии с нормативными документами (п. 2.66 СНиП 3.03.01-87) уход за бетоном начинается непосредственно после окончание его укладки и осуществляется до того момента, когда бетонная смесь наберет 70% своей марочной прочности.
Последовательность ухода за бетоном:
после укладки бетонной смеси осматриваем опалубку: смотрим, нет ли течей или поломок. На устранение дефектов есть 1-2 часа с момента укладки — пока бетон не начнет схватываться; на этапе твердения оберегаем бетон от механических воздействий: сотрясений, ударов и т.п.; по окончании укладки укрываем бетон. Подойдет полиэтиленовая пленка, мешковина, брезент; для твердения бетона нужна влажность 90-100%, что позволит значительно увеличить его прочность. В случае незапланированного обезвоживания (например, утечка цементного молока из-за плохой гидроизоляции опалубки) прочность поверхности бетона снижается, возможны отслаивание песка от бетона, увеличение водопоглощения, появление ранних, а затем и поздних усадочных трещин. Усадочные трещины появляются в результате значительного сокращения объема свежеуложенного бетона на поверхности, затем трещины могут проникать вглубь
Важно, чтобы высыхание бетона начиналось после того, как бетонный камень наберет достаточную прочность и сможет выдержать усадочное напряжение, не образовывая трещины;
при обнаружении ранних трещин на этапе, когда бетонная смесь ещё пластична, устраняем их с помощью вибрирования; примерно после 8 часов твердения бетон набирает прочность 1,5 МПа и его надо начинать увлажнять рассеянным поливом на регулярной основе, например: укрываем поверхность бетона с помощью опилок, мешковины или брезента; смачиваем их водой; укрываем полиэтиленовой пленкой. Если среднесуточная температура ниже +5°С, то бетон не увлажняют; при возникновении угрозы промерзания, укрываем бетон теплоизолирующими материалами: пенопласт, минеральная вата, сено, опилки, ветошь и т.п.; если регулярное увлажнение невозможно, то укрываем бетон полиэтиленом толщиной не менее 0,2 мм, при этом полотнища укладываем внахлест с перекрытием в 30см, швы проклеиваем скотчем.
Как долго длится уход за бетоном
Окончание ухода за бетоном возможно после того, как он наберет не менее 70% прочности. Для определения сроков можно воспользоваться данными о наборе бетоном прочности на сжатие в условиях различных температур твердения:
Срок окончания ухода за бетоном равен сроку его безопасной распалубки.
От чего зависит время сушки бетона

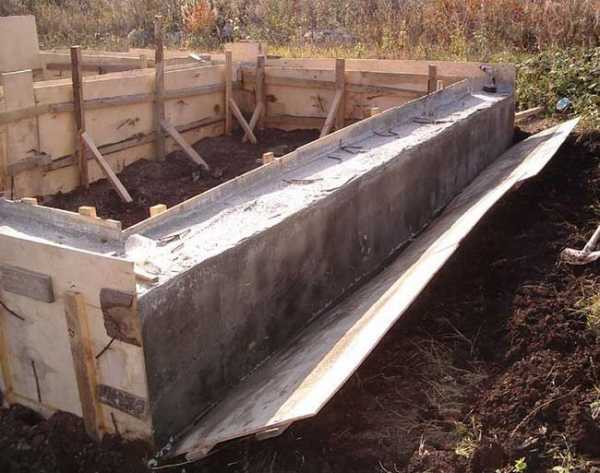

Запалубливание бетона
Застывание бетона и превращение его в полноценный искусственный камень представляет собой сложный процесс, в течении которого из него не только испарятся вся излишняя влага, но и композит составляющих превращается в гидраты кальция
Сие длительное действие условно делится на два этапа, которые важно различать
Схватывание
Это потеря пластичности и подвижности смеси, без которой полноценная укладка невозможна:
- Поэтому бетон готовят небольшими порциями и работают с ним очень быстро, ведь плохо промешанный или застывший слоями раствор ничего хорошего в будущем не принесет.
- Также по этой причине готовую смесь транспортируют в специальных смесителях в состоянии постоянного перемешивания, а после занимаются оперативным его запалубливанием.
- Обычно, схватывание наступает от 45 до 60 минут. Но в условиях высокой температуры и влажности окружающей среды, этот процесс может сократиться вдвое.
- Холода же оказывают на схватывание ровно противоположный эффект.

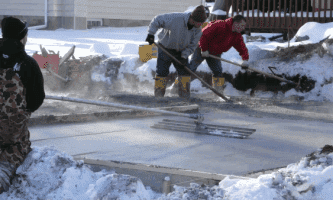

На заметку: В зимнее время бетон сам практически не застывает. Для этого добавляют специальные пластификаторы и организовывают подогрев смеси в опалубке.
Полное затвердевание
Затвердеванием называют конечный этап превращения смеси в искусственный камень, его кристаллизацию. Оно характеризуется марочным набором прочностью и жесткостью. Согласно технической документации для бетона любого вида оно наступает по истечении 28 суток.
Затвердевший бетонный образец
Внимание! Именно поэтому, ориентируются всегда на результаты испытаний образцов именно в этом возрасте, а не более ранним. Хотя выяснено, что по истечении двух недель бетон набирает примерно 70% прочности от проектной. Однако как именно пойдет этот процесс в конкретном случае, зависит от многих факторов в совокупности
Однако как именно пойдет этот процесс в конкретном случае, зависит от многих факторов в совокупности.
На эти два этапа застывания бетона имеют прямое влияние следующие факторы, такие как:
- температура и влажность – чем они выше, тем быстрее произойдёт схватывание;
- активность при пропаривании цемента;
- качество заполнителей;
- однородность смеси;
- плотность раствора;
- водоцементное отношение.
Чем чревато нарушение сроков выдержки
Что же может случиться, если время застывания бетона не было выдержанно? На этот вопрос нет однозначного ответа.
Но из личного опыта многих строителей и работников лабораторий, выявлены конкретные проблемы, с которыми можно столкнуться в дальнейшем при нарушении технологии выдержки бетона:
- Трещинообразование. Да, это банально, но никуда от такого неприятного обстоятельства не деться. Если трещины не сквозные, и специалисты после проведенных тестов на качество рекомендуют провести глубокий ремонт и пользоваться конструкцией, то можно считать, что был сорван джек-пот.
Куда хуже, когда фундамент уже построенного и эксплуатирующегося дома, дает основательный излом по всей высоте. Касается это и других конструкций — к примеру, стен или перекрытий. Застывание пенобетона очень часто сопровождается образованием трещин в уже сформированной кладке.
Растрескавшийся пенобетон в кладке
- Деформации различного типа: изломы, вмятины, сколы. Они могут появляться, если случилась преждевременная распалубка изделия, а сам бетон еще «сыроват». Что делать? Отложить снятие опалубки еще на какое-то время. Если это невозможно – проводить все операции как можно легче и проще без резких движений и ударов.
Растрескивание свежей стяжки
- Порча отделки, например, на пенобетонных стенах, возведенных из невыдержанных блоков. Это приводит к осыпанию штукатурки. Еще один пример – отслаивание кафеля от бетонной стяжки, на которую стали производить кладочные работы на ранних сроках схватывания.
Отслоение кафеля от пола
Как это происходит
Процесс схватывания может происходить сразу после того, как была выполнена заливка бетона. Длительность напрямую зависит от температурного режима окружающего воздуха. При ее значении 20 градусов, для схватывания может понадобиться примерно час. Так как этот процесс не носит мгновенный характер, то бетоны, чтобы набрать прочностные характеристики может понадобиться пару месяцев.
Каков состав бетона м 400 на 1 м-3 можно узнать из таблицы в статье.
Очень часто бетон начинает твердеть уже по прошествии двух часов с того момента, как были соединены цемент и вода. А вот для окончательного схватывания нужно подождать 3 часа. Увеличить время твердения помогают специальные добавки в бетон.
Схватывание бетона подразумевает под собой подвижность раствора на весь период, благодаря чему удается воздействовать на смесь. При этом механизм тиксотропии, который указывает на снижение вязкости бетона, твердение и высыхание не происходят. Это условие необходимо учитывать в ходе доставки раствора на бетоносмесители. В этом случае раствор должен перемешиваться в миксере, в результате чего удается сохранить все его важные качества.
Как использовать бетон марки м200, указано в статье.
На видео показывают проверку бетона на прочность сжатия.
Какова пропорция бетона м200 на 1 куб указано здесь.
Благодаря вращению миксера удается предотвратить высыхание бетона, а также набора твердости. Но в этом случае может произойти другая неприятная ситуации – это сваривание материала, в результате чего все его положительные характеристики снижаются. Происходит такое явление чаще всего в летнее время.
